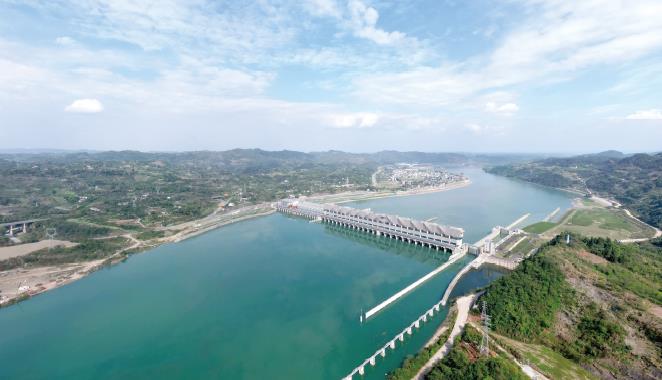

龙溪口航电枢纽主体工程基本完工。
本报讯 (记者 宋雪 文/图)建设中的岷江港航电综合开发项目,是乐山聚力推进全省“畅通一条江”航运振兴发展集中攻坚三年行动的核心载体。7 月2 日,记者从市交通运输局获悉,1至6 月,该项目在建3 级航电枢纽完成投资25.76 亿元,占全年目标58.81%,超时序进度8.81 个百分点,顺利实现时间、任务“双过半”。
岷江港航电综合开发项目共有4个梯级枢纽,其中犍为航电枢纽已建成投用,其余3 级航电枢纽正加快推进。今年上半年,老木孔航电枢纽右岸10 孔泄洪冲沙闸顺利过流,船闸下闸首、闸室、引航道封顶,预计年底船闸完建;东风岩航电枢纽右岸进场隧道顺利贯通,右岸13.5 孔泄水闸闸墩全部封顶,船闸闸首、闸室土建、人字闸门拼装完成,预计年内通航;龙溪口航电枢纽主体工程基本完工,实现投产发电和一期蓄水。
记者了解到,截至目前,岷江港航电综合开发项目4 级枢纽已累计完成投资突破328 亿元,整体进度超62%,工程建设全面进入攻坚冲刺的关键阶段,“通江达海”的战略蓝图正加快变为现实。
为全力奋战项目建设,7 月2 日,老木孔、东风岩航电枢纽工程项目临时党支部正式成立,同步召开攻坚提速誓师大会,推动岷江港航电综合开发以党建引领凝聚攻坚合力再上新台阶,全面吹响下半年“决战冲刺”的号角。接下来,还将围绕围堰施工、防洪度汛、船闸安装等关键节点组建党员突击队、设立党员先锋岗,持续以党建“红色引擎”驱动项目建设“加速度”。
据悉,岷江港航电综合开发项目预计2030 年全面完工,岷江乐山至宜宾162 公里高等级航道全线贯通,可实现1000 吨级船舶常年通航、3000 吨级船舶丰水期通航,真正打通“ 通江达海、川货出川”的水运大通道,为推动成渝地区双城经济圈建设、服务四川高质量发展提供坚实战略支撑。
